Ersatzneubau Freibad Ludwigsstadt

Ersatzneubau Freibad Ludwigsstadt

Bereits in den Jahren 2015 und 2017 hat sich die Stadt Ludwigsstadt erfolglos beim Bund um Fördermittel für die Sanierung des Freibades beworben. Grundlage dafür war eine Machbarkeitsstudie, die eine ganzheitliche Erneuerung der Einrichtung beleuchtete. Diese ging von 4,2 Mio. Euro Gesamtkosten aus. Das Projekt wurde von den benachbarten Kommunen der Arbeitsgemeinschaft Rennsteig unterstützt.

Das Bundesministerium des Innern, für Bau und Heimat hat in dem Bundesprogramm „Förderung kommunaler Einrichtungen in den Bereichen Sport, Jugend und Kultur!“ im Jahr 2020 einen neuerlichen Förderaufruf gestartet, auf den Städte und Gemeinden rund 1.300 Interessenbekundungen eingereicht haben.
Für die Generalsanierung des Freibades Ludwigsstadt wurde vom Haushaltsausschuss des Bundestages daraufhin ein Zuschuss in Höhe von 3,0 Mio. Euro bewilligt.

Für die Generalsanierung des Freibades wurde von den beteiligten Planern die Vorplanung erarbeitet. Die darin verfolgte Variante der Beckengestaltung basiert auf dem Planungsworkshop mit den Mitgliedern des Haupt- und Bauausschusses, Bademeister Nicol Schinner und der DLRG Ortsgruppe.

Die Kosten belaufen sich nun unter Berücksichtigung der Kostensteigerungen aufgrund Corona und des Ukraine-Kriegs laut Kostenberechnung auf rd. 8,44 Mio. Euro. Allein mit dem Bundeszuschuss wäre diese Investition für die Stadt Ludwigsstadt nicht leistbar. Deshalb wurde auch ein Zuwendungsantrag zum Bayerischen Sonderförderprogramm  Schwimmbadsanierung gestellt. Die Regierung von Oberfranken hat mit Bescheid vom 09.07.2024 einen Zuschuss in Höhe von 3.946.300 Euro bewilligt.

Der Gesamtfinanzierungsplan gestaltet sich damit wie folgt:

Finanzierungsplan
Gesamtkosten
8.436.907,77 €
Bundeszuschuss
3.000.000,00 €
Landeszuschuss
3.946.300,00 €
Eigenanteil Stadt
1.490.607,77 €

Im September 2024 wurde die Entwurfsplanung des neuen Freibades der Bevölkerung in einem öffentlichen Termin vorgestellt. Die Bürgerinnen und Bürger brachten hierbei Hinweise und Anregungen für die Ausführungsplanung ein. Zudem wurde über die Möglichkeit zur Gründung eines Fördervereins informiert.

Im Jahr 2024 erfolgten bereits die Arbeiten zur PCB-Sanierung der Becken. Der offizielle Baustart wurde im Februar 2025 gefeiert. Seit März 2025 laufen die Bauarbeiten auf Hochtouren. Im Dezember 2025 konnte das Richtfest für das Betriebsgebäude gefeiert werden.

Die Arbeiten am Ersatzneubau des Freibades Ludwigsstadt laufen weiterhin auf Hochtouren. Aufgrund der Witterung im Januar und Februar, Lieferverzögerungen, unvorhersehbarer Zusatzarbeiten und Ausfall von Subunternehmern kann ein öffentlicher Badebetrieb im Jahr 2026 leider nicht mehr stattfinden.

Die Edelstahlbecken sind fertiggestellt, die Rutsche und die Sprunganlage werden erst im September – nach weit über einem Jahr Lieferzeit – installiert. Die Badewassertechnik wird voraussichtlich im September in Betrieb genommen. Die Gestaltung der Außenanlagen wird mit den Pflasterarbeiten an der Badeplatte bereits deutlich sichtbar. Die Gesamtfertigstellung der Außenanlagen wird im November möglich sein.

Im und am Gebäude laufen momentan Innenausbau und Fassadenarbeiten. Mit einer Fertigstellung ist allerdings erst im September/Oktober 2026 zu rechnen. Insbesondere die Trennwände, Umkleiden und Innentüren haben eine lange Lieferzeit und sind nicht vor Oktober 2026 einbaufähig.

Zum Test der Badewassertechnik und Abnahme der Becken wird nun ein Probebetrieb im September angestrebt. Der Zeitplan mit öffentlicher Badnutzung im Jahr 2026 war von Anfang an knapp bemessen. Bei optimalem Bauablauf wäre dies möglich gewesen. Die öffentliche Nutzung des Freibades kann nun in der Badesaison 2027 starten.

Das neue Freibad bietet folgende Attraktionen:

  • 33 1/3 bzw. 25 m Schwimmerbecken
  • Nichtschwimmerbecken
  • Kinderbecken mit Schiffchenkanal
  • 12 m Wellenbreitrutsche
  • 3 m Sprungplattform und 1 m Sprungbrett
  • Kletterwand im Springerbecken
  • Beach-Volleyballfeld
  • Kinderspielplatz
  • Kiosk



Die komplette Anlage ist barrierefrei angelegt. Das Wasser wird über eine Solarabsorberanlage beheizt. Beckenabdeckungen reduzieren den Temperaturverlust über Nacht.

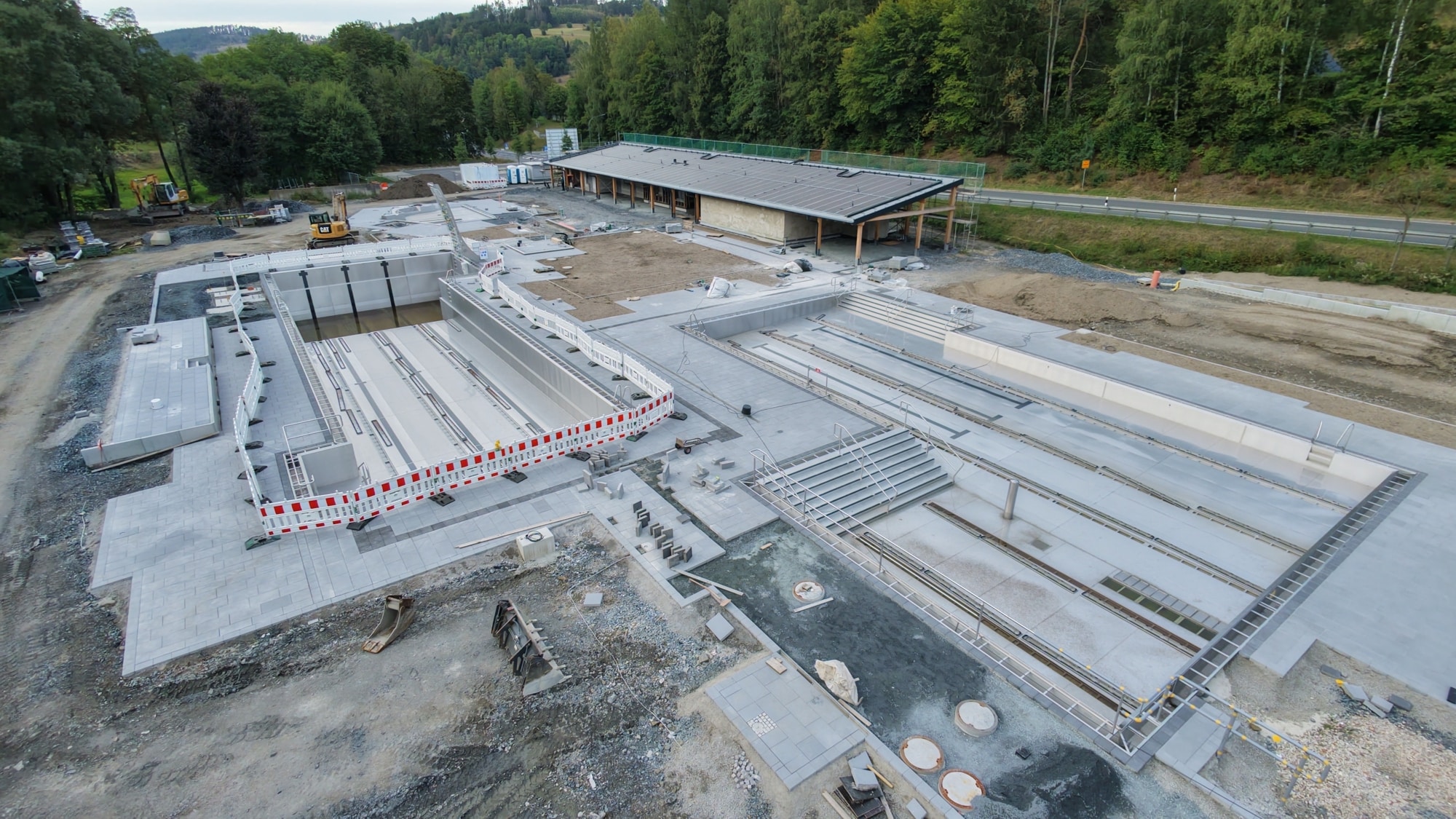

Blick einer Drohne auf die Freibadbaustelle

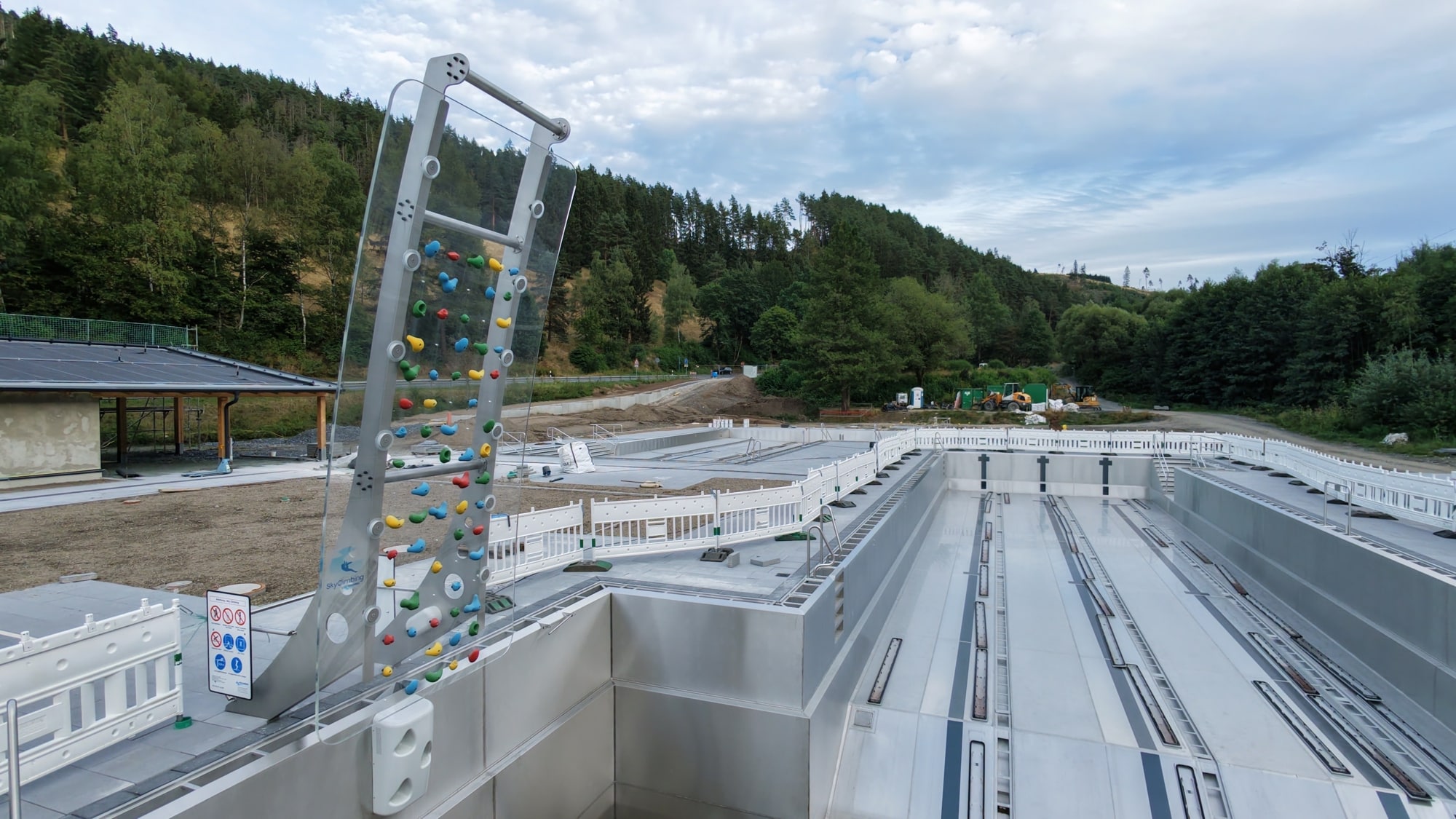

Ein leeres Schwimmbecken in einem Freibad mit einer Kletterwand aus durchsichtigem Material. Das Schwimmbecken ist leer.

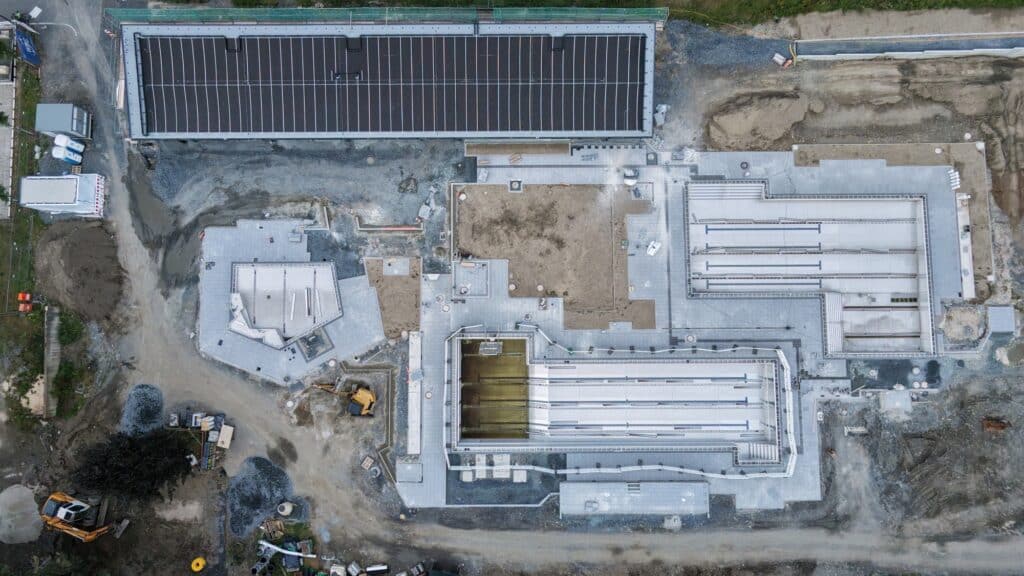

Eine Baustelle aus der Luft fotografiert. Man erkennt zwei große Schwimmbecken und das Dach eines Gebäudes mit Solarplatten.
Kosten
Text
XXX €
Text
XXX €
Gesamtkosten
XXX Mio €
Finanzierung
Text
XXX €
Text
XXX €
Text
XXX €
Chronologie – Sanierung Freibad
01/2018
Anfrage
04/2018
Zustimmung
05/2018
Grundsatzbeschluss Stadtrat

Hochbauplanung
Müller Architekten GmbH, Kronach/Ludwigsstadt

Tragwerksplanung
Schlicht + Fischer Ingenieurgesellschaft mbH, Kronach

Rohbau
Eichhorn Bauunternehmung GmbH & Co. KG

Heizung/Sanitär
Lemnitzer Haustechnik GmbH, Ludwigsstadt

Elektro
Elektro Feuerpfeil, Ludwigsstadt

Estrich
Fußboden Schwarz, Weißenbrunn

Zimmerer/Dachdecker
Ewald Fischbach GmbH, Ludwigsstadt

Glaser/Türen
Tischlerei Weigand GmbH, Neuhaus a. Rwg.

Fliesenarbeiten
Fliesen-Fritz, Weidhausen

Bodenbelag
Fußböden Fleischmann GmbH, Strullendorf

Baureinigung
Kronacher Reinigungsservice GmbH, Kronach

Möblierung
Büro-Organisation Heiß GmbH, Kulmbach

Küche
Küchenstudio Rebhan, Stockheim

Planung
HTS-Plan GmbH, Kronach

Tiefbauarbeiten
August Dohrmann GmbH, Saafeld

Straßenbeleuchtung
Bayernwerk Netz GmbH, Naila

Offizielle Übergabe des Dorfgemeinschaftshauses Lauenhain mit Umfeld am 15. September 2023

Das neue Freibad bietet folgende Attraktionen:

  • 33 1/3 bzw. 25 m Schwimmerbecken
  • Nichtschwimmerbecken
  • Kinderbecken mit Schiffchenkanal
  • 12 m Wellenbreitrutsche
  • 3 m Sprungplattform und 1 m Sprungbrett
  • Kletterwand im Springerbecken
  • Beach-Volleyballfeld
  • Kinderspielplatz
  • Kiosk

Die komplette Anlage ist barrierefrei angelegt. Das Wasser wird über eine Solarabsorberanlage beheizt. Beckenabdeckungen reduzieren den Temperaturverlust über Nacht.

Freibad vor dem Ersatzneubau

Öffnungszeiten

Zu den folgenden Zeiten hat unsere Verwaltung geöffnet:

Montag

09:00 - 12:00 Uhr
und 14:30 - 17:30 Uhr

Dienstag

09:00 - 12:00 Uhr

Mittwoch

09:00 - 12:00 Uhr

Donnerstag

09:00 - 12:00 Uhr
und 14:30 - 17:30 Uhr

Freitag

09:00 - 12:00 Uhr

Sie haben Fragen oder Anregungen?

Dann kontaktieren Sie uns einfach jederzeit unter folgenden Kontaktmöglichkeiten:
